Munkaközpontok

Munkaközpontok azok a helyek, ahol a Gyártás munkarendelései feldolgozásra kerülnek, és használhatók költségek nyomon követésére, ütemezések készítésére, kapacitás tervezésére, berendezések szervezésére és hatékonyság nyomon követésére. Munkaközpont megadása szükséges, amikor egy munkarendelés meghatározásra kerül egy termék anyagjegyzékének (BoM) Műveletek fülén.

Fontos

A munkaközpontok csak akkor jelennek meg, ha a Munkarendelések beállítás engedélyezve van. Ehhez navigáljon ide: Gyártás alkalmazás ‣ Konfiguráció ‣ Beállítások, majd jelölje be a Munkarendelések jelölőnégyzetet. A munkarendelések a Gyártás alkalmazásban kezelhetők a Műveletek ‣ Munkarendelések kiválasztásával.

Lásd még

Darabjegyzék

Munkaközpont konfiguráció

Új munkaközpont létrehozása

A Gyártás alkalmazásban válassza a Konfiguráció ‣ Munkaközpontok lehetőséget, majd kattintson az Új gombra egy új munkaközpont űrlap megnyitásához.

screenshot: manufacturing-work-centers-form
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center)
shows

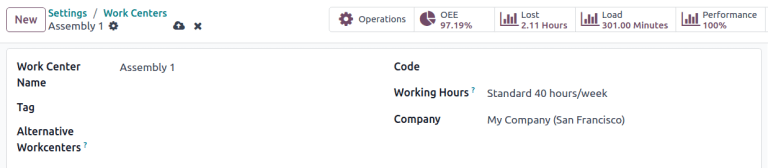

A fully configured work center form with Work Center Name, Tag, Alternative Workcenters, Code and Working Hours filled in.
data
Work center "Assembly Line 1"; tag "Assembly"; working hours "Standard 40 hours/week".
module
mrp
notes
English UI, light theme, 1440px width.
  • Munkaközpont neve: a munkaközpont címkéje, amelyet a munkarendelésen vagy a jelentési irányítópultokon való kiválasztásra használnak.

  • Címke: újrahasználható címkék, amelyek a munkaközpontok listanézetben történő rendezésére használhatók

  • Alternatív Munkaközpontok: ahol a munkarendet végre kell hajtani, ha ez a munkaközpont nem elérhető

  • Kód: a munkaközpont hivatkozási azonosítója, amely a listanézetben jelenik meg

  • Munkaidő: az órák, amikor a munkaközpont a héten használható

Munkaidő

Munkaidő határozza meg, hogy mikor kell a munkaközpontnak működnie, egy- vagy kéthetes ütemezés alapján. Ezek az órák képezik az összesített berendezés hatékonyság (OEE) számításának alapját is.

Megjegyzés

Alapértelmezés szerint az Odoo a Standard 40 óra/hét munkaidőt használja, amely azt várja el, hogy a munkaközpontok hétfőtől péntekig 8:00 és 17:00 óra között működjenek.

A munkaidő megváltoztatásához vigye az egeret a jelenlegi Munkaidő érték fölé, és kattintson a (Belső hivatkozás) ikonra a munkaidő űrlap megnyitásához.

screenshot: manufacturing-work-centers-working-hours
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center) ‣ Working Hours ‣ Internal link
shows

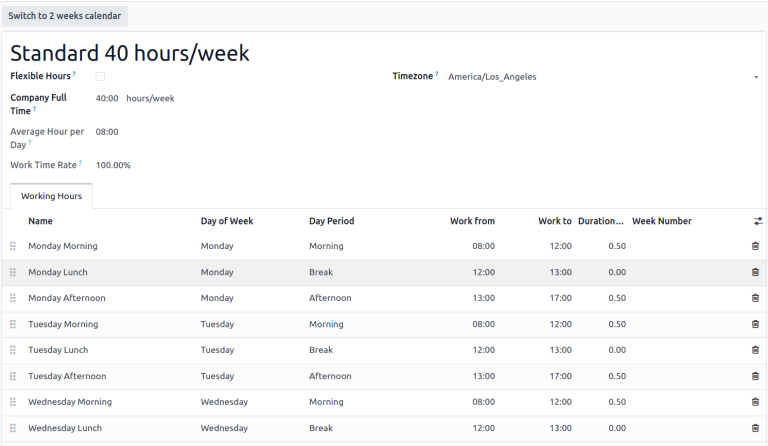

The "Standard 40 hours/week" working hours form with five lines, Monday through Friday, 8:00 AM to 5:00 PM.
module
resource, mrp
notes
English UI, light theme, 1440px width.

Új munkaidő készlet létrehozásához kattintson az Új gombra, és adjon neki nevet. Innen szerkesztheti bármely Munka kezdete vagy Munka vége értéket az időtartomány beállításához. Egy sor eltávolításához kattintson a (szemetes) ikonra. Új időtartomány létrehozásához kattintson a Sor hozzáadása gombra a lista alján.

Teljesítménymutatók beállítása

A munkaközpont űrlap Általános információk füle lehetővé teszi, hogy termelékenységi célokat rendeljenek a munkaközponthoz. Ezeket használják alapként annak kiszámításához, hogy a potenciális idő mennyire van kihasználva a munkaközpont, és annak működési költségei.

screenshot: manufacturing-work-centers-general-info
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center) ‣ General Information tab
shows

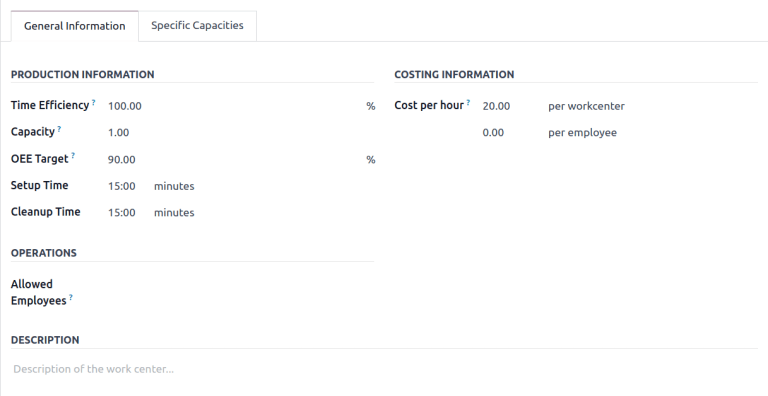

The General Information tab with Time Efficiency, Capacity, OEE Target, Setup Time, Cleanup Time and Cost per hour fields filled in.
data
Work center "Assembly Line 1".
module
mrp
notes
English UI, light theme, 1440px width, crop to the tab.
  • Időhatékonyság: egy szorzó, amely megmutatja, hogy ennek a munkaközpontnak a használata hogyan befolyásolja a munkarendelés végrehajtásának normál sebességét

    Example

    Ha egy munkaközpont régebbi berendezésekkel rendelkezik, és a munkarendelések kétszer annyi ideig tartanak, az Időhatékonyság 50,00% lenne.

  • Kapacitás: a termékek száma, amelyeket a munkaközpontban egyszerre lehet feldolgozni

  • OEE cél: a munkaközpont hatékonysági célja

    Example

    Ha egy munkaközpont napi 8 órában áll rendelkezésre, de csak napi 7 órában várható a használata, az OEE 87,50% lenne. \(7/8*100=87.5\)

  • Beállítási idő: az az idő, amely szükséges, mielőtt a munkarendelés megkezdhető

  • Tisztítási idő: a munkarendelés befejezése utáni bontási vagy tisztítási idő

  • Költség óránként: a munkaközpont üzemeltetésének költsége.

Termelési kapacitások beállítása

A munkaközpont Kapacitás beállítása alapértelmezett értéket hoz létre arra vonatkozóan, hogy hány egység állítható elő egyszerre egy munkaközpontban. Ha azt szeretné megadni, hogy egy munkaközpont különböző mennyiségeket tud előállítani különböző termékekből, válassza a Specifikus kapacitások fület.

screenshot: manufacturing-work-centers-specific-capacities
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center) ‣ Specific Capacities tab
shows
The Specific Capacities tab with two lines, each specifying a different capacity for a different product.
data
Work center "Assembly Line 1"; products "Chair" (capacity 4), "Table" (capacity 1).
module
mrp
notes
English UI, light theme, 1440px width, crop to the tab.

Javaslat

Ha a termelési kapacitásokat más mértékegységekben szeretné megadni az egységek számán kívül, engedélyezze a Mértékegységek funkciót az Készlet alkalmazásban.

Lásd még

Az általános, nem konkrét munkaközponthoz kötött berendezés-karbantartás nyomon követéséről lásd: Új berendezés hozzáadása.

Munkaközpont teljesítménye

Egyéni munkaközpont teljesítménye megtekinthető a következő kiválasztásával: Configuration ‣ Work Centers, majd kattintson egy munkaközpontra. A metrikák okos gombokban jelennek meg az űrlap tetején.

screenshot: manufacturing-work-centers-smart-buttons
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center)
shows
A work center form's button box with the OEE, Lost, Load and Performance smart buttons, each showing a value.
data
Work center "Assembly Line 1".
module
mrp
notes
English UI, light theme, 1440px width, crop to the button box.
  • OEE: az összesített berendezés hatékonysága, az a százalékos arány, amely megmutatja, hogy a munkaközpont mennyi ideig volt termelékeny a rendelkezésre álló munkaórákból.

  • Lost: az elveszett idő mennyisége a munkamegszakítások miatt

  • Load: az az időmennyiség, amely a jelenlegi munkaterhelés befejezéséhez szükséges

  • Performance: a munkaidő valós időtartama, amely az elvárt időtartam százalékában van megadva

Használati eset: teljesítmény mérése műszakonként munkaközpontok használatával

A munkaközpontok támogatják a meghatározott munkaidőt, lehetővé téve a termelési hatékonyság műszakonkénti nyomon követését. A műszakalapú nyomon követés konfigurálásához hozzon létre munkaidőt minden egyes műszakhoz, majd duplikálja a munkaközpontok verzióit minden egyes műszakhoz. Ezzel a beállítással a műszakok termelékenységének összehasonlítása bármelyik elérhető jelentési eszközzel elvégezhető.

Munkaidő több műszakhoz

Több műszak munkaidejének létrehozásához nyissa meg a munkaközpont űrlapot, és a Munkaidő mezőben kattintson a (Belső hivatkozás), majd kattintson az Új gombra, hogy létrehozzon egy új munkaidő készletet a második műszakhoz.

Example

Egy gyártónak két műszaka van: egy nappali műszak 5:00-tól 13:00-ig és egy éjszakai műszak 13:00-tól 21:00-ig. Bármely meglévő munkaközpontból kiindulva szerkessze a meglévő munkaidőt, hogy az megfeleljen a nappali műszaknak.

screenshot: manufacturing-work-centers-shift-day
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center) ‣ Working Hours ‣ Internal link
shows

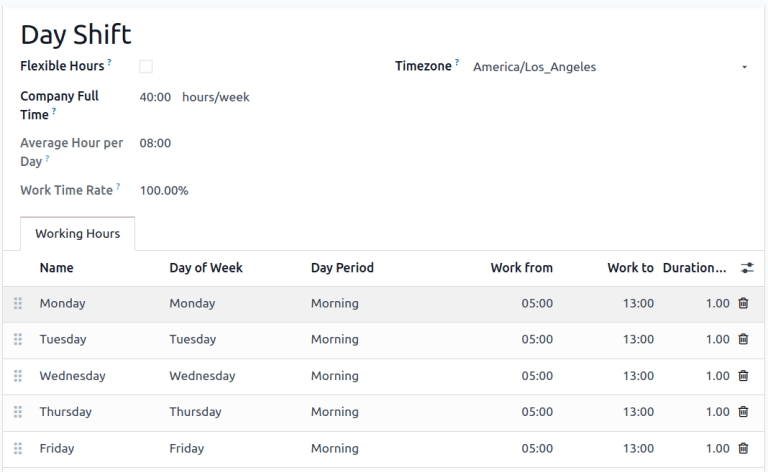

A working hours form named "Day Shift" with one line per weekday, 5:00 AM to 1:00 PM.
module
resource
notes
English UI, light theme, 1440px width.

Miután a nappali műszak elmentésre került, kattintson a (fogaskerék) ikonra, és válassza a Duplikálás lehetőséget. Nevezze át ezt az új ütemtervet Éjszakai műszak-ra, és változtassa meg minden Munka kezdete értéket 13:00-ra és Munka kezdete értéket 21:00-ra.

screenshot: manufacturing-work-centers-shift-night
menu
Manufacturing ‣ Configuration ‣ Work Centers ‣ (work center) ‣ Working Hours ‣ Internal link
shows

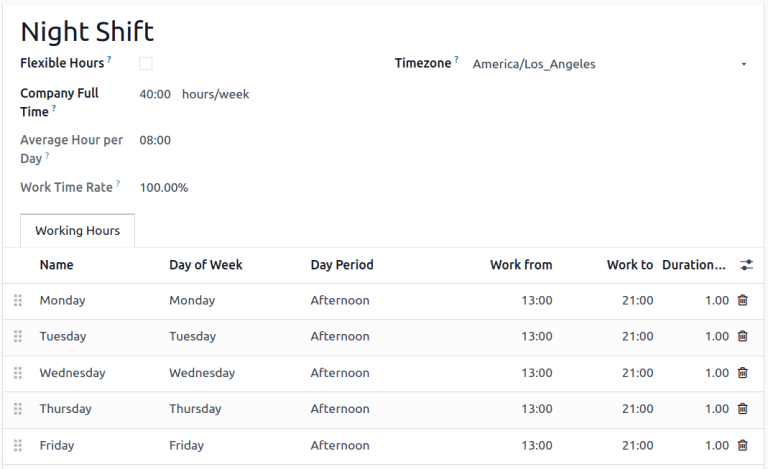

A working hours form named "Night Shift" with one line per weekday, 1:00 PM to 9:00 PM.
module
resource
notes
English UI, light theme, 1440px width.

Munkaközpontok több műszakhoz

A duplikált munkaközpontok létrehozásához térjen vissza a munkaközpont nézethez a következő útvonalon: Konfiguráció ‣ Munkaközpontok, és duplikálja az összes olyan munkaközpontot, amelyet mindkét műszak használ, akár az egyes munkaközpont űrlapokon, akár közvetlenül a listanézetből.

Javaslat

A munkaközpontok közvetlen másolásához a lista nézetből kattintson a (jelölőnégyzet) ikonra, amely a listaelemek felett jelenik meg az összes kiválasztásához. Ezután kattintson a lista tetején található Műveletek gombra, és válassza a Másolat lehetőséget.

Example

Egy gyártónak két munkaközpontja van, Assembly Line 1 és Assembly Line 2, valamint két munkaideje, Day Shift és Night Shift.

screenshot: manufacturing-work-centers-shift-workcenters
menu
Manufacturing ‣ Configuration ‣ Work Centers
shows

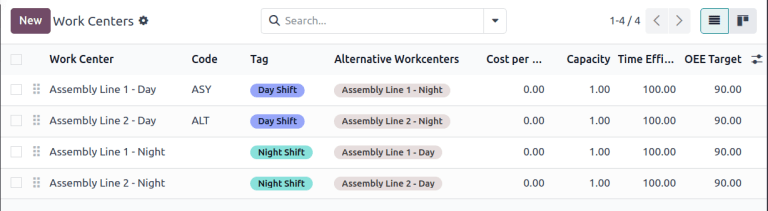

The Work Centers list with 4 entries: "Assembly Line 1 - Day/Night", "Assembly Line 2 - Day/Night".
data
Work centers "Assembly Line 1" and "Assembly Line 2", each duplicated for "Day" and "Night" shifts.
module
mrp
notes
English UI, light theme, 1440px width.

Az Assembly Line 1 és Assembly Line 2 minden műszakhoz való verzióinak létrehozásához másolja le mindegyik munkaközpontot. Válassza ki az első munkaközpontot, és adja hozzá a műszak nevét a munkaközpont nevéhez, majd rendelje hozzá a megfelelő munkaidőt. Opcionálisan konfigurálja úgy a munkaközpontokat, hogy az ellentétes műszak párját használják alternatív munkaközpontként, hogy biztosítsa, hogy a gyártási rendelések mindkettőhöz hozzárendelődjenek. A címkék is segíthetnek vizuális különbséget tenni az egyes műszakok között.

Javaslat

Használja a bal felső sarokban található (balra nyíl) és (jobbra nyíl) gombokat, hogy a lista nézetbe való visszatérés nélkül lépjen a következő űrlapra a listában.

Jelentések különböző műszakok összehasonlításáról

Több munkaközpont létrehozásával, amelyek a műszakokat képviselik, a munkaközpont szerinti rendezésű jelentések mostantól a műszakokat hasonlítják össze. Ez felhasználható annak összehasonlítására, hogy hány munkarendelést rendelnek minden műszakhoz, az OEE-t, vagy az egyes műszakok tényleges idejét, amelyet egy termék előállítására fordítanak.

Example

Jelentés készült két műszak időhatékonyságának összehasonlítására, amelyek ugyanazt a terméket állítják elő ugyanabban a munkaközpontban.

screenshot: manufacturing-work-centers-duration-deviation
menu
Manufacturing ‣ Reporting ‣ Work Orders
shows
A bar graph comparing Duration Deviation (%) between "Day Shift" (-6.50%) and "Night Shift" (15.00%), grouped by work center.
data
Work orders for work centers "Assembly Line 1 - Day" and "Assembly Line 1 - Night".
module
mrp
notes
English UI, light theme, 1440px width.

A jelentés létrehozásához menjen a Jelentések ‣ Munkarendelések menüpontra, és kattintson a Kész vagy Várakozó vagy Függőben vagy Folyamatban szűrő eltávolításához a jobb oldalon található Eltávolítás ikonra. Ezután kattintson a Mértékek gombra, és válassza a Időtartam eltérés (%) lehetőséget.

Ebben az esetben a nappali műszak átlagosan több időt vett igénybe a termékek előállításához, mint az elvárt (-6,50%), míg az éjszakai műszak kevesebb időt vett igénybe (15,00%).
