Késések

Az Odoo Gyártás alkalmazása a Késedelmes gyártások szűrővel jeleníti meg a gyártási rendelések késéseit. A késedelmes MO pirossal kiemelve jelenik meg a gyártási rendelések listanézetében, hogy felhívja a figyelmet a késésre.

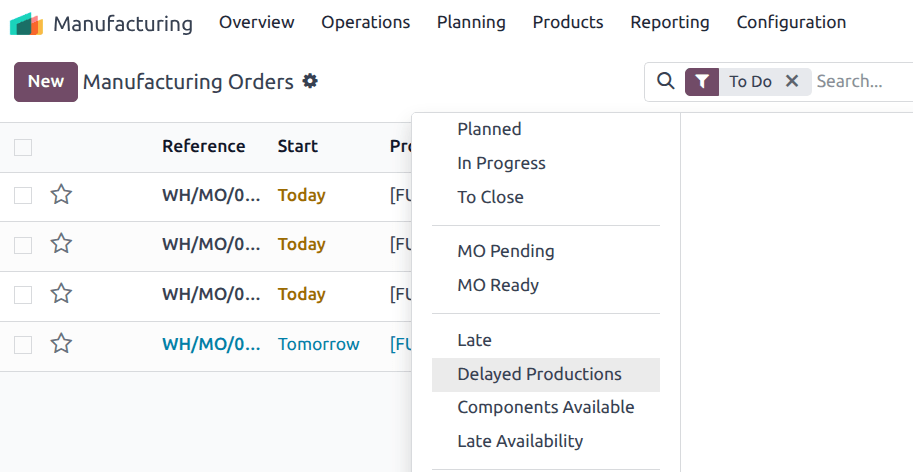

screenshot: manufacturing-delayed-filter
menu
Manufacturing app --> Operations --> Manufacturing Orders
shows
The list view of manufacturing orders, "Delayed Productions" filter applied in the "Search..." bar, one MO shown with its deadline/end date highlighted in red.
highlight
The red-highlighted deadline column of the delayed MO.
data
Demo company "YourCompany"; one manufacturing order past its deadline.
module
mrp
notes
English UI, light theme, 1440px width.

Határidő számítása

Az MO határideje attól függ, hogyan lett az MO létrehozva, és az alábbiak szerint kerül kiszámításra:

  • Rendelésre gyártás: az MO határideje a vevői rendelés teljesítési dátuma.

  • Utánpótlás: az MO határideje ma + Gyártási átfutási idő.

  • Kézzel létrehozott MO: a határidő mező üresen marad.

Fontos

Az MO határideje nem azonos az MO befejezési dátumával.

A befejezési dátum a következőképpen kerül kiszámításra:

\[\text{Befejezési dátum} = \text{Ütemezett kezdési dátum} +\text{Az összes művelet teljes időtartama}\]

Szűrők

A gyártási rendelések listáján a Keresés… sávban további szűrők is rendelkezésre állnak a késések nyomon követéséhez:

  • Késedelmes gyártások: az MO vagy maga késik (lásd lent), vagy egy vagy több komponensének a szállítása késik.

  • Késő elérhetőség: egy vagy több szükséges komponens nem áll rendelkezésre a határidő előtt. Például egy megerősített, komponensekre szóló beszerzési vagy gyártási rendelés befejezése az MO határideje utánra van ütemezve.

  • Elérhető komponensek: minden komponens rendelkezésre áll a gyártás megkezdéséhez.

Egy MO akkor számít késésben lévőnek, ha megerősített vagy folyamatban van, és a határideje már lejárt, vagy a számított befejezési dátuma a határidő utánra esik. A késésben lévő MOs rendelések pirossal kiemelve jelennek meg a listanézetekben.

Használati eset

Vegyünk egy MO-t, amelynek határideje szeptember 17.:

  • Ha az MO gyártása szeptember 17. után kezdődik, megjelenik a Késedelmes gyártások szűrőben.

  • Ha a szükséges komponensek beérkezése szeptember 17. utánra van ütemezve, az MO megjelenik a Késő elérhetőség szűrőben.

  • Ha az MO ütemezett befejezési dátuma szeptember 17. utánra esik, késésben lévőnek számít, és a határideje pirossal kiemelve jelenik meg.

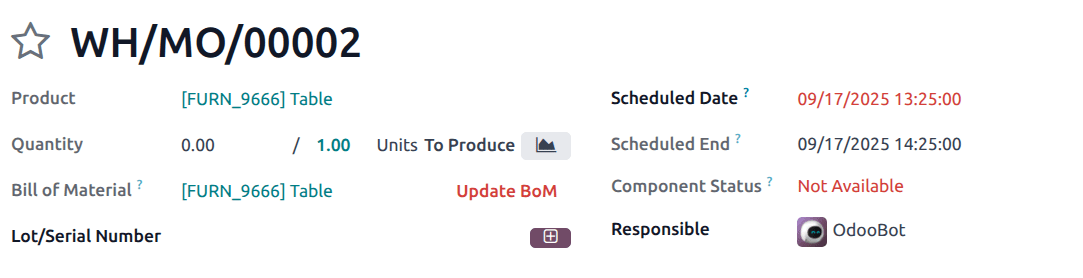

screenshot: manufacturing-delayed-deadline
menu
Manufacturing app --> Operations --> Manufacturing Orders (open a manufacturing order)
shows
The manufacturing order form, "Scheduled Date"/deadline field emphasized to show it is in the past.
highlight
The deadline field, shown in red.
data
Demo company "YourCompany"; one late manufacturing order.
module
mrp
notes
English UI, light theme, 1440px width, crop to the header of the form.

Ezeknek a mutatóknak a kombinálásával a tervezők gyorsan azonosíthatják, hol áll fenn annak a veszélye, hogy a gyártás nem teljesíti a szállítási vállalásokat.
