Átfutási idők

A szállítási dátumok pontos előrejelzése létfontosságú az ügyfél elvárásainak teljesítéséhez. Az Odoo-ban a Készlet alkalmazás lehetővé teszi az átfutási idők átfogó konfigurálását, lehetővé téve a gyártási rendelések, szállítások és átvételek koordinálását és tervezését.

Átfutási idő típusok

Különböző műveletek különböző átfutási idejei befolyásolhatják a rendelés teljesítési folyamatának különböző szakaszait. Íme egy összefoglaló az Odoo átfutási idő típusairól:

screenshot: inventory-lead-times-overview-diagram
menu
(diagram)
shows
A timeline of an order showing where each lead time applies: purchase (vendor lead time, purchase security lead time, days to purchase), manufacturing (manufacturing lead time, manufacturing security lead time) and sales (customer lead time, sales security lead time).
highlight
The relation between the lead times and the resulting scheduled dates.
data
None (generic schematic).
module
stock
notes
Simple schematic drawing, no UI. Light theme, readable at 1440px.
  • Vevői átfutási idő: az ügyfélrendelések teljesítésének alapértelmezett időkerete. A vevői átfutási idő az a napok száma, amely a megrendelés (SO) megerősítésének dátumától a termékek raktárból történő kiszállításának dátumáig tart. Ezt szállítási átfutási időnek is nevezik.

  • Értékesítési biztonsági átfutási idő: a tervezett szállítási dátumot egy meghatározott napok számával előrehozza. Ez pufferként szolgál, hogy elegendő idő álljon rendelkezésre a kimenő szállítmány korábbi előkészítésére, figyelembe véve a teljesítési folyamat esetleges késéseit.

  • Beszerzési átfutási idő: a beszerzési rendelés (PO) megerősítésétől a termékek átvételéig eltelt napok száma. Ez betekintést nyújt abba, hogy mennyi időbe telik, amíg a termékek megérkeznek a raktárba, elősegítve a beszállítói szállítások hatékony ütemezését és tervezését.

  • Beszerzési biztonsági átfutási idő: előrehozza a rendelési határidőt egy PO esetében meghatározott számú nappal. Ez a proaktív megközelítés, amely korábbi rendelésfeladást jelent, csökkenti a szállító vagy szállítási késedelmek kockázatát. Így azoknál a termékeknél, amelyeknél a rendelésre történő feltöltés van beállítva, a szükséglet korábban jelenik meg a Feltöltési jelentésben, a meghatározott napok számának megfelelően.

  • Beszerzési napok: napok száma, amely szükséges ahhoz, hogy a szállító megkapja az árajánlatkérést (RFQ) és megerősítse azt. Előrehozza az RFQ ütemezésének határidejét meghatározott számú nappal.

  • Gyártási átfutási idő: napok száma, amely szükséges egy gyártási rendelés (MO) teljesítéséhez a megerősítés dátumától számítva. Ez az átfutási idő magában foglalja a hétvégéket (nem munkaidő Odoo-ban), és a késztermék hozzávetőleges gyártási dátumának előrejelzésére szolgál.

  • Gyártási rendelés előkészítési napok: napok száma, amely szükséges az alkatrészek feltöltéséhez vagy a termék al-összeszereléseinek gyártásához. Vagy közvetlenül állítsa be az anyagjegyzéken (BoM), vagy kattintson a Számítás gombra, hogy összegezze az alkatrészek beszerzési és gyártási átfutási idejét a BoM-ban.

  • Gyártási biztonsági átfutási idő: előrehozza az MO ütemezett dátumát meghatározott számú nappal. Amikor a rendelésre történő feltöltéssel együtt használják, a biztonsági átfutási idő korábban jeleníti meg a szükségletet a feltöltési jelentésben.

Értékesítési átfutási idők

Az ügyfél átfutási idők és az értékesítési biztonsági átfutási idők beállíthatók úgy, hogy automatikusan kiszámítsák a várható szállítási dátumot egy SO esetében. A várható szállítási dátum biztosítja a reális szállítási dátumok beállítását a raktárból történő szállításokhoz.

Az Odoo figyelmeztető üzenetet ad ki, ha a beállított szállítási dátum korábbi, mint a várható dátum, mivel nem biztos, hogy megvalósítható a rendelés teljesítése addig az időpontig, ami más raktári műveletekre is hatással lenne.

Example

Egy SO, amely Kókusz illatú gyertyát tartalmaz, július 11-én kerül megerősítésre. A termék ügyfél átfutási ideje 14 nap, és az üzlet 1 napos értékesítési biztonsági átfutási időt használ. Az átfutási idő bemenetek alapján az Odoo 15 nap múlva, július 26-án javasol szállítási dátumot.

screenshot: inventory-lead-times-sales-delivery-date
menu
Sales ‣ Orders ‣ Orders ‣ (a confirmed order) ‣ Other Info tab
shows
The "Delivery Date" of a confirmed sales order, computed 15 days after confirmation from a 14-day customer lead time plus a 1-day sales security lead time.
highlight
The "Delivery Date" field (red frame).
data
Product "Coconut-scented candle", order confirmed 11 July, delivery date 26 July.
module
sale_stock
notes
English UI, light theme, 1440px width, crop to the field.

Az alábbi szakaszok bemutatják, hogyan lehet automatikusan kiszámítani a várható szállítási dátumokat.

Vevői átfutási idő

Állítsa be a vevői átfutási időt minden termék űrlapon, a termékek oldalára navigálva. Ehhez menjen a következőhöz: Sales app ‣ Products ‣ Products. Innen válassza ki a kívánt terméket, és váltson a Inventory fülre. Ezután a Customer Lead Time mező alatt töltse ki a szállítási megrendelés teljesítéséhez szükséges naptári napok számát az elejétől a végéig.

Example

Állítson be 14 napos vevői átfutási időt a Coconut-scented candle termékhez, a termék űrlapjára navigálva. Ezután a Inventory fülön írja be a Customer Lead Time mezőbe a 14.00 napot.

screenshot: inventory-lead-times-customer-lead-time
menu
Sales ‣ Products ‣ Products ‣ (a product) ‣ Inventory tab

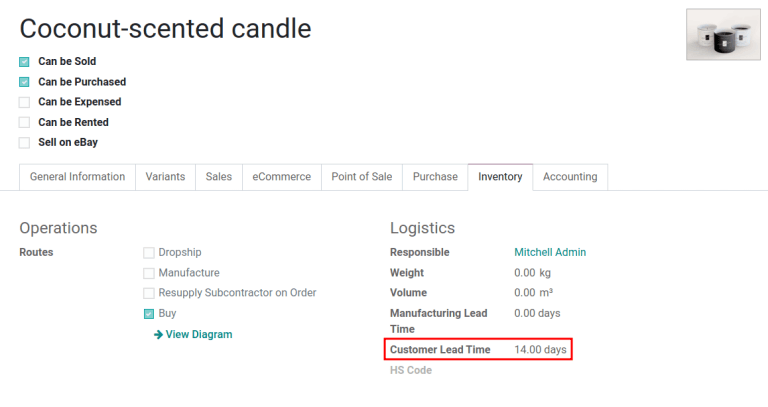

shows
The "Customer Lead Time" field of a product form set to 14.00 days.
highlight
The "Customer Lead Time" field (red frame).
data
Product "Coconut-scented candle".
module
sale_stock
notes
English UI, light theme, 1440px width, crop to the field.

Értékesítési biztonsági átfutási idő

Az Értékesítési biztonsági átfutási idő globálisan van beállítva az üzlet számára a következő helyen: Inventory app ‣ Configuration ‣ Settings.

A konfigurációs oldalon, a Advanced Scheduling cím alatt keresse meg a Security Lead Time for Sales mezőt, és kattintson a jelölőnégyzetre a funkció engedélyezéséhez.

Ezután adja meg a kívánt naptári napok számát. Ez a biztonsági átfutási idő egy puffer, amely értesíti a csapatot, hogy a tervezett dátumnál korábban készüljenek fel a kimenő szállítmányokra.

Example

Az Security Lead Time for Sales beállítása 1.00 napra előre tolja a szállítási megrendelés (DO) Scheduled Date dátumát egy nappal. Ebben az esetben, ha egy termék eredetileg április 6-án van ütemezve szállításra, de egy napos biztonsági átfutási idővel, az új ütemezett dátum a szállítási megrendeléshez április 5-e lenne.

screenshot: inventory-lead-times-sales-security
menu
Inventory ‣ Configuration ‣ Settings
shows
The Inventory settings page scrolled to the "Advanced Scheduling" section, with "Security Lead Time for Sales" enabled and set to 1.00 day.
highlight
The "Security Lead Time for Sales" setting (red frame).
data
Demo company "YourCompany HU".
module
sale_stock
notes
English UI, light theme, 1440px width, crop to the "Advanced Scheduling" settings block.

Több termék szállítása

Azoknál a megrendeléseknél, amelyek több terméket tartalmaznak különböző átfutási időkkel, az átfutási idők közvetlenül az ajánlatból konfigurálhatók. Egy ajánlaton kattintson az Egyéb információk fülre, és állítsa be a Szállítási politika mezőt:

  1. Amint lehetséges a termékek szállításához, amint készen állnak. A DO Ütemezett dátuma úgy kerül meghatározásra, hogy a mai dátumhoz hozzáadjuk a legrövidebb átfutási időt a megrendelésben szereplő termékek közül.

  2. Amikor minden termék készen áll a teljes megrendelés egyszerre történő teljesítéséhez. A DO Ütemezett dátuma úgy kerül meghatározásra, hogy a mai dátumhoz hozzáadjuk a leghosszabb átfutási időt a megrendelésben szereplő termékek közül.

screenshot: inventory-lead-times-shipping-policy
menu
Sales ‣ Orders ‣ Quotations ‣ (a quotation) ‣ Other Info tab

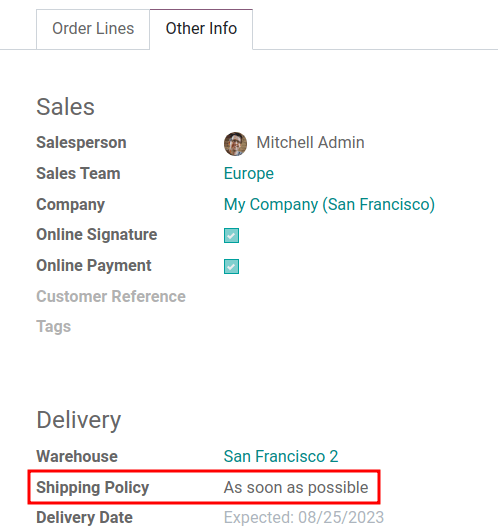

shows
The "Shipping Policy" field of a quotation with its two choices "As soon as possible" and "When all products are ready".
highlight
The "Shipping Policy" field (red frame).
data
A quotation with two products whose lead times are 8 and 5 days.
module
sale_stock
notes
English UI, light theme, 1440px width, crop to the field.

Example

Egy ajánlatban, amely 2 terméket tartalmaz, Jógaszőnyeg és Ellenállási szalag, a termékek átfutási ideje 8 nap és 5 nap, sorrendben. A mai dátum április 2.

Amikor a Szállítási politika mező Amint lehetséges értékre van állítva, az ütemezett szállítási dátum 5 nap múlva van: április 7. Másrészt, ha az Amikor minden termék készen áll opciót választjuk, az ütemezett dátum 8 nap múlva van: április 10.

Beszerzési átfutási idők

A beszállítói megrendelések automatikus ütemezése egyszerűsíti a beszerzést azáltal, hogy pontosan megmutatja a felhasználóknak, mikor kell megerősíteni egy ajánlatkérést (RFQ) és mikor várható az áruk érkezése.

Kulcsdátumok egy RFQ / PO esetén

Mező

Leírás

Rendelési határidő

Az utolsó naptári nap az RFQ megerősítésére és PO-vá alakítására

Várható érkezés

A termékek érkezési dátuma. Számított érték: Rendelési határidő + Szállítói átfutási idő

Ezenkívül az Odoo rendelkezik globális biztonsági átfutási időkkel, amelyek pufferként szolgálnak a just-in-time (JIT) előrejelzési ablak szélesítésére. A biztonsági átfutási idők csak azokat az utánpótlási módszereket érintik, amelyek húzási szabályokat használnak—például újrarendelési szabályok vagy megrendelésre gyártás (MTO). Nem változtatják meg a Rendelési határidő és a Várható érkezés közötti intervallumot.

Globális biztonsági átfutási idő pufferek

Puffer

Cél

Hatás a dátumokra

Beszerzési Biztonsági Átfutási Idő

Extra naptári napok a késések figyelembevételére. Általában hétvégék vagy ünnepnapok figyelembevételére használják.

Nincs a RFQ/PO-n; puffer napokat ad hozzá a JIT előrejelzési ablakban.

Beszerzési Napok

Napok, amelyeket az eladónak szükséges az RFQ átnézésére, miután elküldték.

Nincs a RFQ/PO-n; puffer napokat ad hozzá a JIT előrejelzési ablakban.

screenshot: inventory-lead-times-purchase-diagram
menu
(diagram)
shows

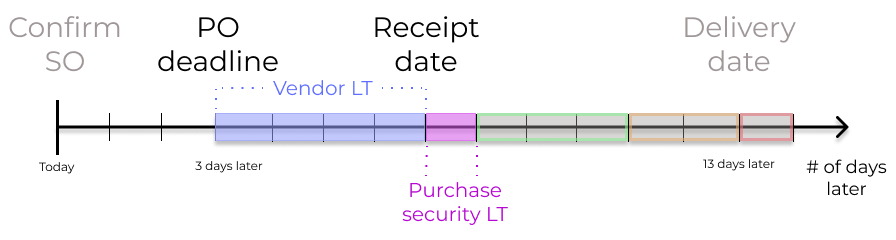

A timeline showing how the Order Deadline and the Expected Arrival of a purchase order are derived from the vendor lead time, and how the purchase security lead time and days to purchase widen the just-in-time forecast window without moving those two dates.
highlight
The Order Deadline and the Expected Arrival.
data
None (generic schematic).
module
purchase_stock
notes
Simple schematic drawing, no UI. Light theme, readable at 1440px.

Example

Hogy összekapcsolja az összes beszerzési átfutási időt, vegye figyelembe ezt:

  • Ma: április 21

  • Szállítói átfutási idő: 1 nap

  • Beszerzési biztonsági átfutási idő: 4 nap

  • Beszerzési napok: 2 nap

Napok a mától számítva = 1 + 4 + 2 = 7

Előrejelzett dátum = április 28

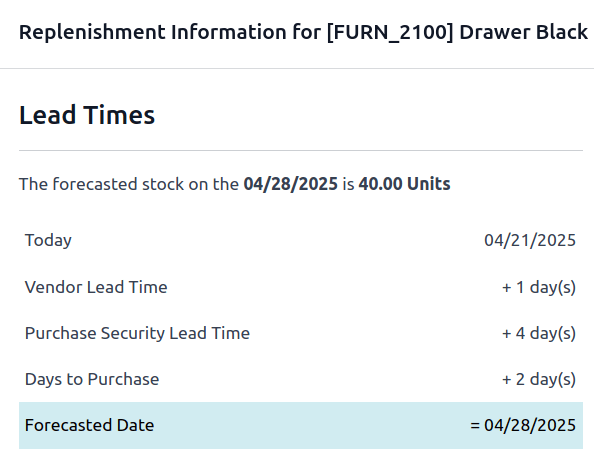

screenshot: inventory-lead-times-forecasted-date-popup
menu
Inventory ‣ Operations ‣ Replenishment ‣ (info icon on a line)
shows
The lead-times pop-up of a reordering rule showing how the forecasted date is computed: vendor lead time 1 day, purchase security lead time 4 days and days to purchase 2 days, giving 28 April from 21 April.
highlight
The computed "Forecasted Date" (red frame).
data
The figures from the surrounding example.
module
purchase_stock
notes
English UI, light theme, 1440px width, crop to the pop-up. Caption to convey: the just-in-time forecast window, 21–28 April.

Ha ma létrehozunk egy RFQ-t, a következő mezők jelennek meg:

  • Rendelés határideje: április 23. (\(\text{Ma} + 2\))

  • Várható érkezés: április 24. (\(\text{Rendelés határideje} + 1\))

screenshot: inventory-lead-times-order-deadline
menu
Purchase ‣ Orders ‣ Requests for Quotation ‣ (an RFQ)
shows
A request for quotation whose "Order Deadline" is 23 April and "Expected Arrival" is 24 April.
highlight
The "Order Deadline" and "Expected Arrival" fields (red frame).
data
The figures from the surrounding example (created on 21 April, days to purchase 2, vendor lead time 1).
module
purchase
notes
English UI, light theme, 1440px width, crop to the two fields.

Szállítói átfutási idő

Ahhoz, hogy beállítson egy szállítói átfutási időt a raktárba érkező rendelésekhez egy szállítói helyről, kezdje azzal, hogy navigál egy termék űrlapra a következő útvonalon: Purchase app ‣ Products ‣ Products.

Ezután válassza ki a kívánt terméket, és váltson a Purchase fülre. A szerkeszthető szállítói árlistában kattintson a Add a line gombra, hogy hozzáadja a szállítói adatokat, mint például a Vendor neve, a termékre kínált Price, és végül a Delivery Lead Time.

Megjegyzés

Több szállító és átfutási idő is hozzáadható a szállítói árlistához. Az alapértelmezett szállító és átfutási idő a lista tetején található bejegyzés.

Javaslat

Egy PO későnek minősül, ha a Várható érkezés dátuma elmúlt, és megjelenik a Késő dobozban a Purchase alkalmazás irányítópultján.

Example

A termék űrlap szállítói árlistáján a kiválasztott szállító Delivery Lead Time értéke 10 nap.

screenshot: inventory-lead-times-vendor-lead-time
menu
Purchase ‣ Products ‣ Products ‣ (a product) ‣ Purchase tab
shows
The vendor pricelist of a product form with one line whose "Delivery Lead Time" is 10 days.
highlight
The "Delivery Lead Time" cell (red frame).
data
Vendor "Azure Interior", price and a 10-day lead time.
module
purchase
notes
English UI, light theme, 1440px width, crop to the vendor pricelist.

Beszerzési biztonsági átfutási idő

A beszerzési biztonsági átfutási idő egy globális puffer a késések figyelembevételére, amely minden szállítóra alkalmazandó. Ennek beállításához menjen a következő útvonalra: Inventory app ‣ Configuration ‣ Settings.

A Haladó ütemezés alatt jelölje be a Biztonsági átfutási idő beszerzéshez jelölőnégyzetet.

Ezután adja meg a kívánt naptári napok számát. A biztonsági átfutási idő konfigurálásával egy puffer kerül beállításra, amely figyelembe veszi a beszállítói szállítások esetleges késéseit. Ezután kattintson a Mentés gombra.

Napok a beszerzési átfutási időig

A beállításhoz lépjen a Készlet alkalmazás ‣ Konfiguráció ‣ Beállítások menüpontra. A Haladó ütemezés szakasz alatt, a Napok a beszerzéshez mezőben adja meg a napok számát, amely szükséges a szállítónak a RFQ visszaigazolásához, miután azt megkapta a cégtől.

Gyártási átfutási idők

Az átfutási idők segíthetnek egyszerűsíteni a fogyóanyagok és az anyagjegyzékkel (BoM) rendelkező gyártott termékekhez használt alkatrészek beszerzési folyamatát.

A MO határideje, amely a gyártási folyamat megkezdésének határideje annak érdekében, hogy a termék a tervezett szállítási dátumra elkészüljön, meghatározható a gyártási átfutási idők és a gyártási biztonsági átfutási idők konfigurálásával.

screenshot: inventory-lead-times-manufacturing-diagram
menu
(diagram)

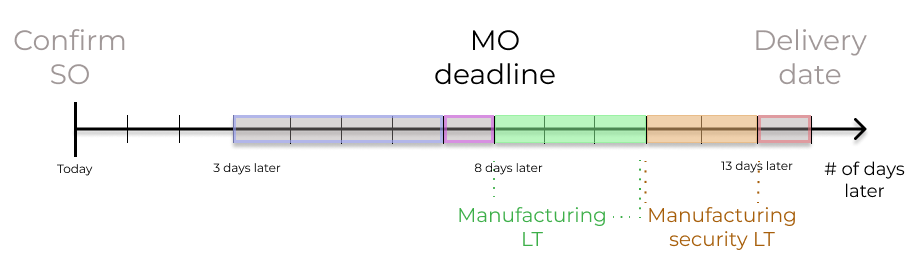

shows
A timeline showing how the planned date of a manufacturing order is derived from the delivery scheduled date by subtracting the manufacturing lead time and the manufacturing security lead time, and how "Days to prepare Manufacturing Order" places the component procurement before it.
highlight
The resulting manufacturing order scheduled date.
data
None (generic schematic).
module
mrp
notes
Simple schematic drawing, no UI. Light theme, readable at 1440px.

Gyártási átfutási idő

A termékek gyártási átfutási ideje az anyagjegyzék (BoM) űrlapjáról kerül konfigurálásra.

Ahhoz, hogy átfutási időt adjunk egy BoM-hoz, navigáljunk a következőhöz: Manufacturing app ‣ Products ‣ Bills of Materials, és válasszuk ki a kívánt BoM-ot szerkesztésre.

A BoM űrlapon kattintson a Miscellaneous fülre. Módosítsa az értéket (napokban) a Manuf. Lead Time mezőben, hogy meghatározza a termék gyártásához szükséges naptári napokat.

screenshot: inventory-lead-times-manuf-lead-time
menu
Manufacturing ‣ Products ‣ Bills of Materials ‣ (a BoM) ‣ Miscellaneous tab

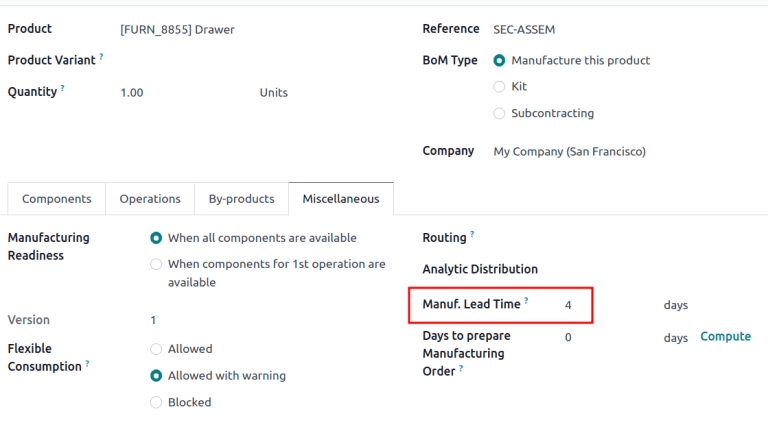

shows
The "Miscellaneous" tab of a bill of materials with the "Manuf. Lead Time" field filled in, and the "Days to prepare Manufacturing Order" field with its "Compute" button next to it.
highlight
The "Manuf. Lead Time" field (red frame).
data
A bill of materials with a 14-day manufacturing lead time and two components.
module
mrp
notes
English UI, light theme, 1440px width, crop to the Miscellaneous tab.

Megjegyzés

Ha a kiválasztott BoM egy többszintű BoM, akkor az alkatrészek gyártási átfutási ideje összeadódik.

Ha a BoM termék alvállalkozásban készül, a Manuf. Lead Time felhasználható annak meghatározására, hogy mikor kell az alkatrészeket az alvállalkozónak elküldeni.

Állítson be egy MO határidőt a várható szállítási dátum alapján, amely a Scheduled Date mezőben van megadva a DO-ban.

A MO határidő, amely a MO Scheduled Date mezője, úgy van kiszámítva, hogy a várható szállítási dátumból kivonják a gyártási átfutási időt.

Ez biztosítja, hogy a gyártási folyamat időben elkezdődjön, hogy megfeleljen a szállítási dátumnak.

Fontos megjegyezni, hogy az átfutási idők naptári napokon alapulnak. Az átfutási idők nem veszik figyelembe a hétvégéket, ünnepnapokat vagy a munkaközpont kapacitását (a munkaközpontban egyszerre elvégezhető műveletek száma).

Example

Egy termék ütemezett szállítási dátuma a DO-en augusztus 15. A termék gyártása 14 napot igényel. Tehát a legkésőbbi dátum az MO megkezdésére, hogy teljesítsük a vállalt határidőt, augusztus 1.

Napok a gyártási rendelés előkészítéséhez

Állítsa be a termék gyártásához szükséges alkatrészek összegyűjtéséhez szükséges napokat a BoM-ban. Ehhez lépjen a következőhöz: Gyártás alkalmazás ‣ Termékek ‣ Anyagjegyzékek, és válassza ki a kívánt BoM-ot.

A BoM Egyéb fülén adja meg a termék alkatrészeinek beszerzéséhez szükséges naptári napokat a Napok a gyártási rendelés előkészítéséhez mezőben. Ezzel előre létrehozza a MO-kat, és biztosítja, hogy elegendő idő álljon rendelkezésre az alkatrészek feltöltésére vagy a félkész termékek gyártására.

Javaslat

A Napok a gyártási rendelés előkészítéséhez mező mellett található Számítás gombra kattintva kiszámítható a BoM-ban felsorolt összes alkatrész közül a leghosszabb átfutási idő.

Beszerzési biztonsági átfutási idők, amelyek hatással vannak erre a konkrét BoM-ra, szintén hozzáadódnak ehhez az értékhez.

Example

Egy BoM-nak két alkatrésze van, az egyik gyártási átfutási ideje két nap, a másik beszerzési átfutási ideje négy nap. A Napok a gyártási rendelés előkészítéséhez négy nap.

Gyártási biztonsági átfutási idő

Gyártási biztonsági átfutási idő globálisan van beállítva a vállalkozás számára a következő helyen: Gyártás alkalmazás ‣ Konfiguráció ‣ Beállítások. A Tervezés címszó alatt jelölje be a Biztonsági átfutási idő jelölőnégyzetet.

Ezután adja meg a kívánt naptári napok számát. A biztonsági átfutási idő konfigurálásával egy puffer kerül beállításra, amely figyelembe veszi a gyártási folyamat esetleges késéseit. Ezután kattintson a Mentés gombra.

screenshot: inventory-lead-times-manuf-security
menu
Manufacturing ‣ Configuration ‣ Settings
shows
The Manufacturing settings page, "Planning" section, with the "Security Lead Time" checkbox enabled and set to 3.00 days.
highlight
The "Security Lead Time" setting (red frame).
data
Demo company "YourCompany HU".
module
mrp
notes
English UI, light theme, 1440px width, crop to the "Planning" settings block.

Example

Egy termék szállítási dátuma az DO szerint augusztus 15-re van ütemezve. A gyártási átfutási idő 7 nap, a gyártási biztonsági átfutási idő pedig 3 nap. Így a MO Ütemezett Dátum mezője a legkésőbbi dátumot tükrözi, amikor a gyártási rendelést el kell kezdeni. Ebben a példában a MO tervezett dátuma augusztus 5.

Globális példa

Tekintse meg a következő példát, hogy megértse, hogyan működnek együtt az összes átfutási idő az időben történő rendelés teljesítésének biztosítása érdekében:

  • Értékesítési biztonsági átfutási idő: 1 nap

  • Gyártási biztonsági átfutási idő: 2 nap

  • Gyártási átfutási idő: 3 nap

  • Beszerzési biztonsági átfutási idő: 1 nap

  • Szállítói átfutási idő: 4 nap

Az ügyfél szeptember 1-jén rendel meg egy gyártott terméket, és a raktárból történő tervezett szállítási dátum szeptember 20-a. Az Odoo átfutási időket és automatizált újrarendelési szabályokat használ a szükséges műveletek ütemezésére, a kimenő szállítmány szállítási dátuma, szeptember 20-a alapján:

screenshot: inventory-lead-times-global-example-diagram
menu
(diagram)

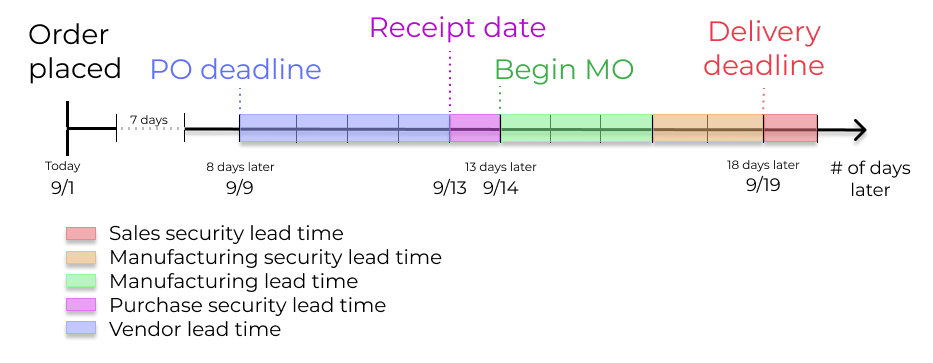

shows
A timeline from 1 September to 20 September showing, in order: the sales order confirmation, the component order deadline (9 September), the component receipt (13 September), the manufacturing start (14 September) and the outgoing delivery (20 September), with each lead time labelled between the milestones.
highlight
The five dated milestones.
data
Sales security 1 day, manufacturing security 2 days, manufacturing 3 days, purchase security 1 day, vendor 4 days.
module
stock, mrp, purchase_stock
notes
Simple schematic drawing, no UI. Light theme, readable at 1440px.
  • Szeptember 1.: Az értékesítési rendelés létrehozva, az értékesítő által megerősítve.

  • Szeptember 9.: Határidő az alkatrészek megrendelésére, hogy biztosítsák azok időben történő érkezését a gyártás megkezdésekor (4 napos beszállítói átfutási idő).

  • Szeptember 13.: Az alkatrészek beérkezésének tervezett dátuma. Kezdetben 9/14-re volt beállítva, de az 1 napos beszerzési biztonsági átfutási idő 1 nappal korábbra tolta a dátumot.

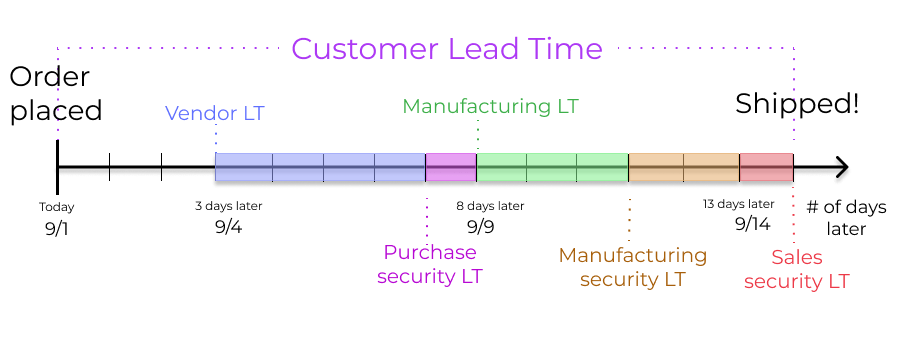

  • Szeptember 14.: Határidő a gyártás megkezdésére. A gyártási átfutási idő 3 nap, és a gyártási biztonsági átfutási idő 2 nap levonásával számítva a várható szállítási dátumból, szeptember 19-éből.

  • Szeptember 19.: Scheduled Date a szállítási rendelési űrlapon jelzi a frissített várható szállítási dátumot, amely eredetileg szeptember 20-ra volt beállítva. De az értékesítési biztonsági átfutási idő 1 nappal előre tolta a dátumot.

Az Odoo feltöltési tervezése feltérképezi egy vállalkozás rendelés teljesítési folyamatát, előre meghatározott határidőket és nyersanyag rendelési dátumokat állítva be, beleértve a lehetséges késések puffer napjait. Ez biztosítja, hogy a termékek időben kerüljenek kiszállításra.
